Workflow rénovation vitrages : guide pro 2026

10 juillet 2026
Workflow rénovation vitrages : guide pro 2026

Le workflow rénovation vitrages est la combinaison organisée d'étapes méthodiques et d'outils numériques qui garantit la qualité et l'efficacité d'un chantier de rénovation. En France, 1 habitation sur 4 subit des déperditions d'énergie liées à une mauvaise isolation des menuiseries. Ce chiffre illustre l'enjeu réel derrière chaque chantier vitrage : une mauvaise organisation coûte cher, en temps, en matériaux et en conformité. En 2026, les exigences réglementaires autour de la certification RGE et des aides financières renforcent la nécessité d'un processus structuré, du diagnostic initial jusqu'à la réception du chantier. Les professionnels qui maîtrisent ce processus, aussi appelé « gestion de chantier vitrages », livrent des résultats plus durables et décrochent plus facilement les aides de l'État.

Pose en rénovation ou dépose totale : comment choisir ?

Le choix de la méthode de pose est la première décision structurante du processus rénovation fenêtres. Deux approches s'opposent : la pose sur dormant existant et la dépose totale. Chacune répond à des situations précises et entraîne des conséquences directes sur le coût, la durée et la performance thermique.

Pose sur dormant existant

La pose sur dormant consiste à fixer le nouveau châssis directement sur l'ancien cadre, sans le retirer. Une maison de 10 fenêtres est traitée en 3 jours avec cette méthode lorsque le dormant est sain. Le chantier est rapide, propre et moins coûteux. En revanche, cette solution réduit légèrement la surface vitrée et ne convient pas si le cadre présente de l'humidité, des déformations ou une dégradation avancée.

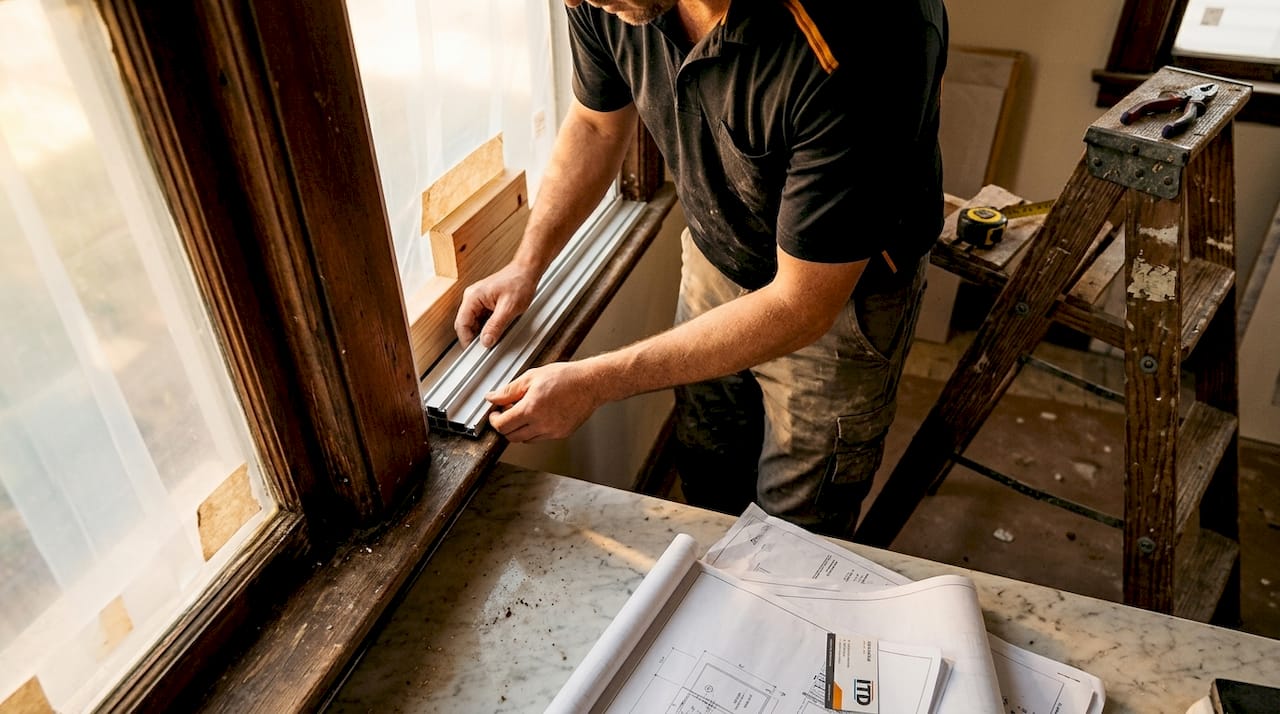

Zoom sur des mains en train d’installer un châssis sur le dormant de la fenêtre.

Dépose totale

La dépose totale retire l'ancien dormant jusqu'au gros œuvre. Elle s'impose quand le cadre est détérioré, quand l'isolation périphérique doit être reprise ou quand les objectifs de performance thermique sont élevés. Le chantier dure plus longtemps et génère plus de déchets, mais la performance finale est supérieure. Cette méthode est souvent exigée pour accéder aux aides financières les plus importantes, à condition que la pose soit réalisée par un professionnel certifié RGE.

CritèrePose sur dormantDépose totale
Durée du chantierCourte (2–3 jours pour 10 fenêtres)Plus longue (4–6 jours selon bâti)
CoûtMoins élevéPlus élevé
Performance thermiqueBonneExcellente
Compatibilité aides RGEPartielleTotale selon conditions
Contraintes techniquesDormant sain requisApplicable dans tous les cas

Conseil de pro : Avant de choisir la méthode, vérifiez systématiquement l'état du dormant avec un hygromètre. Un taux d'humidité supérieur à 18 % dans le bois impose la dépose totale, même si le cadre semble visuellement correct.

Quels outils et étapes sont indispensables pour un workflow efficace ?

Un workflow efficace en rénovation des vitrages repose sur trois piliers : le bon diagnostic initial, les bons outils sur chantier et une séquence d'étapes sans improvisation. Les configurateurs techniques et logiciels de gestion améliorent la précision des devis et la planification des interventions. Un devis détaillé est généralement fourni sous 7 jours ouvrés dès réception de toutes les informations nécessaires. Ce délai court n'est atteignable que si les mesures et le diagnostic sont réalisés correctement dès la première visite.

Prérequis avant démarrage du chantier

  • Diagnostic complet de l'état des vitrages et des dormants (visuel, hygromètre, test thermique)
  • Mesures précises au mètre laser (largeur, hauteur, aplomb, équerrage)
  • Vérification de la conformité réglementaire et des aides mobilisables
  • Commande des menuiseries avec délai de fabrication anticipé
  • Préparation du plan d'intervention et communication aux équipes

Matériels essentiels sur chantier

  • Mètre laser et niveau à bulle numérique
  • Cales de calage porteur et latérales
  • Mousse polyuréthane à faible expansion et mastic d'étanchéité
  • Visserie inox adaptée au support
  • Équipements de protection individuelle conformes

Séquence d'intervention recommandée

Un vitrage peut sembler intact tout en ayant perdu ses performances isolantes. La mesure thermique et la détection de gaz dans les vitrages anciens permettent d'évaluer précisément l'état réel avant toute intervention. Cette étape de diagnostic évite de poser un nouveau châssis sur un bâti qui nécessitait une dépose totale.

La séquence optimale suit cet ordre : diagnostic et mesures, préparation du support, calage porteur, fixation du châssis, injection de mousse, pose du mastic, habillages et finitions, puis contrôle qualité final. Chaque étape conditionne la suivante. Sauter le calage porteur, par exemple, entraîne des déformations du châssis sous charge.

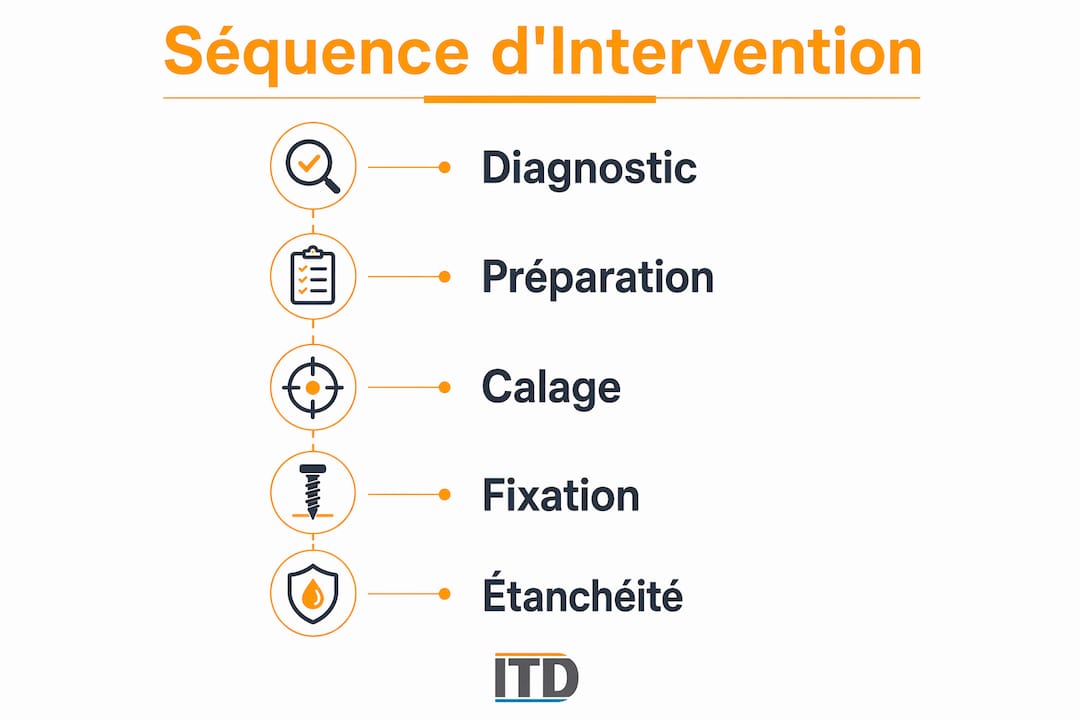

Les grandes étapes du processus de rénovation des vitrages en un coup d’œil

Conseil de pro : Photographiez chaque étape clé (état initial, calage, fixation, étanchéité) avec votre application mobile. Ces photos constituent votre dossier de réception et protègent votre responsabilité décennale.

Comment piloter le workflow rénovation vitrages avec des outils digitaux ?

Les outils numériques transforment la gestion projet vitrages en donnant une visibilité en temps réel sur chaque intervention. Des logiciels comme Shifton permettent de suivre les interventions en temps réel, de gérer le planning, les stocks et les rapports de chantier depuis une interface unique. Les notifications instantanées et la gestion des urgences intégrées réduisent les délais de réaction. Pour les entreprises gérant plusieurs équipes ou plusieurs sites, cette visibilité change radicalement la coordination.

Les fonctionnalités clés à rechercher dans un outil de pilotage de chantier vitrage sont :

  • Planning et dispatch : affectation des techniciens par zone géographique et compétence
  • Gestion des stocks : suivi en temps réel des menuiseries, consommables et accessoires
  • Rapports de chantier : formulaires mobiles remplis sur site, photos intégrées
  • Suivi qualité : listes de contrôle par étape, validation avant réception
  • Notifications : alertes automatiques en cas de retard ou d'urgence

Piloter un réseau multi-sites avec une base cloud unifiée et des droits d'accès différenciés améliore la coordination sans rigidité excessive. Le retour sur investissement de ces outils est généralement atteint en moins de 6 mois grâce aux économies générées et aux gains d'efficacité mesurables. Ce délai court s'explique par la réduction des déplacements inutiles, des erreurs de commande et des litiges clients.

La gestion des stocks multi-sites en temps réel facilite les transferts entre agences et limite les ruptures en période de forte activité. Une vision globale des stocks accessible depuis un tableau de bord central permet d'anticiper les besoins saisonniers et d'éviter les commandes d'urgence coûteuses.

Quelles sont les meilleures pratiques pour garantir la qualité de pose ?

La qualité d'une rénovation vitrages repose sur le trio calage, fixation et étanchéité. Ces trois éléments déterminent la durabilité réelle de l'installation, bien au-delà des performances annoncées par le fabricant. Les finitions négligées sont la principale cause de problèmes d'étanchéité après rénovation. Un joint mal posé ou une mousse trop expansive peuvent compromettre l'ensemble du chantier en quelques mois.

Les meilleures pratiques à appliquer systématiquement sont les suivantes :

  1. Calage porteur : posez les cales à 1/4 de la largeur depuis chaque angle, jamais aux angles eux-mêmes. Le châssis doit reposer sur les cales sans contrainte.
  2. Fixation : utilisez des pattes de fixation inox vissées dans le gros œuvre, espacées de 60 cm maximum. Évitez les fixations dans le dormant seul.
  3. Étanchéité intérieure et extérieure : appliquez la mousse PU à faible expansion côté intérieur, le mastic élastomère côté extérieur. Ne comblez jamais les deux côtés avec de la mousse.
  4. Habillages et appuis : posez les tablettes d'appui avec une pente de 10 % minimum vers l'extérieur pour l'évacuation des eaux.
  5. Contrôle final : testez l'ouverture et la fermeture de chaque vantail, vérifiez l'alignement des joints périmétriques et nettoyez les vitrages avant réception.

L'implication d'un artisan dès la phase d'avant-projet permet d'éviter les coûts cachés et d'adapter la solution au bâti existant. Un échange de qualification avant le devis est une pratique efficace pour anticiper les contraintes techniques et budgétaires. Cette étape préventive est souvent celle qui différencie un chantier réussi d'un chantier qui génère des reprises.

Conseil de pro : Ne nettoyez jamais un vitrage neuf avec un produit abrasif ou alcoolisé. Utilisez de l'eau claire et une raclette propre. Les rayures sur vitrage neuf engagent votre responsabilité si elles sont constatées à la réception.

Points clés

Un workflow rénovation vitrages maîtrisé repose sur le choix rigoureux de la méthode de pose, une séquence d'étapes sans improvisation et l'intégration d'outils numériques pour piloter chaque intervention en temps réel.

PointDétails
Méthode de pose adaptéeChoisissez entre pose sur dormant et dépose totale selon l'état du cadre et les objectifs thermiques.
Diagnostic avant interventionMesurez l'humidité et les performances thermiques avant de commander les menuiseries.
Trio technique de poseCalage, fixation et étanchéité sont les trois étapes qui déterminent la durabilité réelle.
Outils numériques de pilotageUn logiciel de gestion de chantier réduit les erreurs, les retards et améliore la coordination multi-sites.
Implication précoce de l'artisanIntégrer un expert dès l'avant-projet évite les coûts cachés et sécurise la conformité réglementaire.

Ce que le terrain m'a appris sur la gestion de chantier vitrages

Après des années à observer des chantiers de rénovation vitrages, un constat s'impose : la majorité des problèmes ne viennent pas du produit, mais du processus. Les artisans qui livrent des chantiers sans reprise sont ceux qui ont formalisé leur méthode, pas nécessairement ceux qui ont le plus d'expérience.

La transformation numérique du secteur vitrage est réelle, mais elle est encore inégalement adoptée. Beaucoup d'entreprises utilisent encore des feuilles Excel pour planifier des équipes sur plusieurs sites. Le passage à un outil de gestion de terrain change la donne concrètement : moins d'appels pour savoir où en est le chantier, moins d'erreurs de commande, moins de litiges à la réception.

Ce qui me frappe aussi, c'est l'importance sous-estimée du diagnostic initial. Un vitrage peut sembler intact tout en ayant perdu ses performances isolantes à cause de joints dégradés ou d'une perte de gaz. Poser un nouveau châssis sans avoir évalué l'état réel du bâti, c'est construire sur des fondations incertaines.

Mon conseil le plus direct : formalisez votre checklist de chantier et rendez-la non négociable pour chaque équipe. C'est souvent le savoir-faire sur la pose et les finitions qui différencie une rénovation efficace d'une simple pose de vitrage. Et cette différence, vos clients la ressentent dès le premier hiver.

— ITD

Films et accessoires pour professionnels du vitrage

Le-portail-du-film-pour-vitrages propose une gamme complète de films techniques certifiés Saint-Gobain Solar Gard, conçus pour répondre aux exigences des professionnels de la rénovation. Que vous cherchiez à améliorer la performance thermique, renforcer la sécurité ou apporter une touche esthétique, chaque produit s'intègre directement dans votre processus de rénovation fenêtres.

https://le-portail-du-film-pour-vitrages.com

Les films professionnels pour vitrages couvrent toutes les applications : protection solaire, sécurité anti-effraction, intimité et décoration. Le film Ecolux 70 est particulièrement adapté aux rénovations visant une amélioration thermique quatre saisons, grâce à sa technologie basse émissivité. Les accessoires de pose et kits complets sont disponibles pour faciliter chaque étape du chantier. La livraison est assurée en 24 h pour ne pas bloquer votre planning.

Questions fréquentes

Qu'est-ce qu'un workflow rénovation vitrages ?

Le workflow rénovation vitrages désigne la séquence organisée d'étapes et d'outils qui structurent un chantier de remplacement ou de traitement de vitrages, du diagnostic initial jusqu'à la réception finale.

Pose sur dormant ou dépose totale : laquelle choisir ?

La pose sur dormant convient si le cadre existant est sain et non humide. La dépose totale s'impose en cas de détérioration du dormant ou pour maximiser la performance thermique et accéder aux aides RGE les plus avantageuses.

Quels outils numériques améliorent la gestion projet vitrages ?

Des logiciels de gestion de terrain comme Shifton permettent de suivre les interventions en temps réel, de gérer les stocks et de coordonner plusieurs équipes depuis une interface centralisée, avec un retour sur investissement généralement atteint en moins de 6 mois.

Quelles sont les erreurs les plus fréquentes en pose de vitrages ?

Les erreurs les plus courantes sont un calage porteur mal positionné, une étanchéité réalisée uniquement à la mousse expansive et des finitions bâclées. Ces défauts provoquent des infiltrations d'air et d'eau détectables dès le premier hiver.

Les films pour vitrages s'intègrent-ils dans un workflow de rénovation ?

Oui. Les films techniques comme les films solaires anti-chaleur ou les films de sécurité s'appliquent sur des vitrages existants sans remplacement du châssis, ce qui les rend particulièrement adaptés aux rénovations légères ou aux interventions sur bâtiments occupés.
